プロジェクトごとに軽い管理の仕組みを作る 仕様書とボードの実例

執筆・監修佐々木 航@w_sasaki人が監修しながらAIを活用して執筆with Claude Code公開 更新 読了 約20分
見本のボードの画面。決めていないこと 2、確認待ちの案 4、決まったがまだ作っていないこと 2、確かめたこと 3、ユーザーの指示 6 のタイルが並ぶ

この記事でわかること

  • AIの案は決定と別の欄に書き、12のプロジェクトで781件になった
  • 仕様書は決定したやることだけ、ボードは未決や案など残りのすべてを置く
  • Backlogは2027年1月1日から3つのプランに変わり、無料は5名までになる

確認した環境: Jira・Backlog・Notion・Asana・Trello・GitHub・Redmine の公式の料金ページとヘルプ / デジタル庁の標準ガイドライン群・スクラムガイド・カンバンガイド / 編集部(株式会社Game)の社内の記録 / 2026年10月12日に確認

「あれ、この件はもう決まったんだっけ。次はだれの番だっけ。」数か月から年単位で続くプロジェクトでは、決めたこと・決めていないこと・だれの番かを残す仕組みが欠かせません。既存のサービスの決まりに仕事を合わせるのではなく、プロジェクトに合わせて軽い管理の仕組みを作る手もあります。編集部の実例と公式の料金を見比べると、どちらが合うかを決めやすくなります。

管理の決まりが合わないと、何が起きたか

プロジェクトが長くなると、次の3つが分かりにくくなります。何が決まったか。何がまだ決まっていないか。次に動くのはだれか。

編集部の運営会社では、AI(Claude Code)に頼んで、Webのサービスや社内の道具を作っています。その中で、実際に次の3つが起きました。

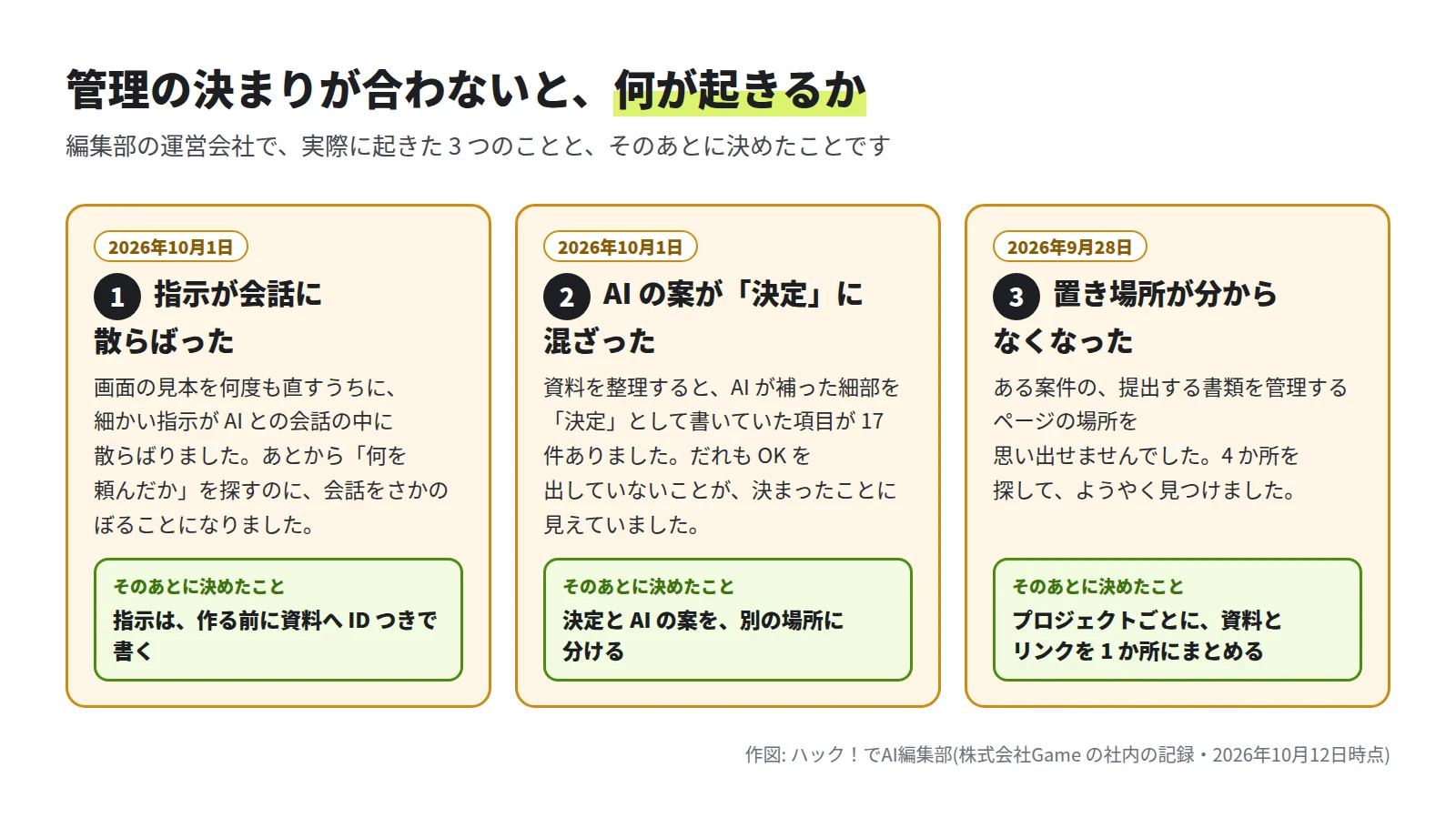

1指示が会話に散らばった(2026年10月1日)、2 AIの案が決定に混ざった(17件)、3置き場所が分からなくなった(4か所を探した)の3つの枠。それぞれの下に、指示は作る前に資料へIDつきで書く、決定とAIの案を別の場所に分ける、プロジェクトごとに資料とリンクを1か所にまとめる、と書かれている
管理の決まりが合わないときに、編集部の運営会社で起きた3つのこと。下の緑の枠は、そのあとに決めたこと撮影・作図: 編集部
  • 指示が会話に散らばった: 画面の見本を何度も直すうちに、細かい指示がAIとの会話の中に散らばりました。
  • AIの案が「決定」に混ざった: 資料を整理すると、AIが補った細部を「決定」として書いていた項目が17件ありました。
  • 置き場所が分からなくなった: ある案件の、提出する書類を管理するページの場所を思い出せず、4か所を探しました。

3つとも、記録する場所と区分が、仕事の進め方に合っていませんでした。次の節で、既存のサービスの区分と比べます。

既存のサービスの決まりに合わせると、どうなるか

プロジェクト管理のサービスは、課題(やること)を分ける型を持っています。たとえばBacklogでは、プロジェクトを作った直後に、種別の基本セット(バグ・タスク・要望・その他)と、標準の4つの状態(未対応・処理中・処理済み・完了)が用意されています(公式のヘルプ)。

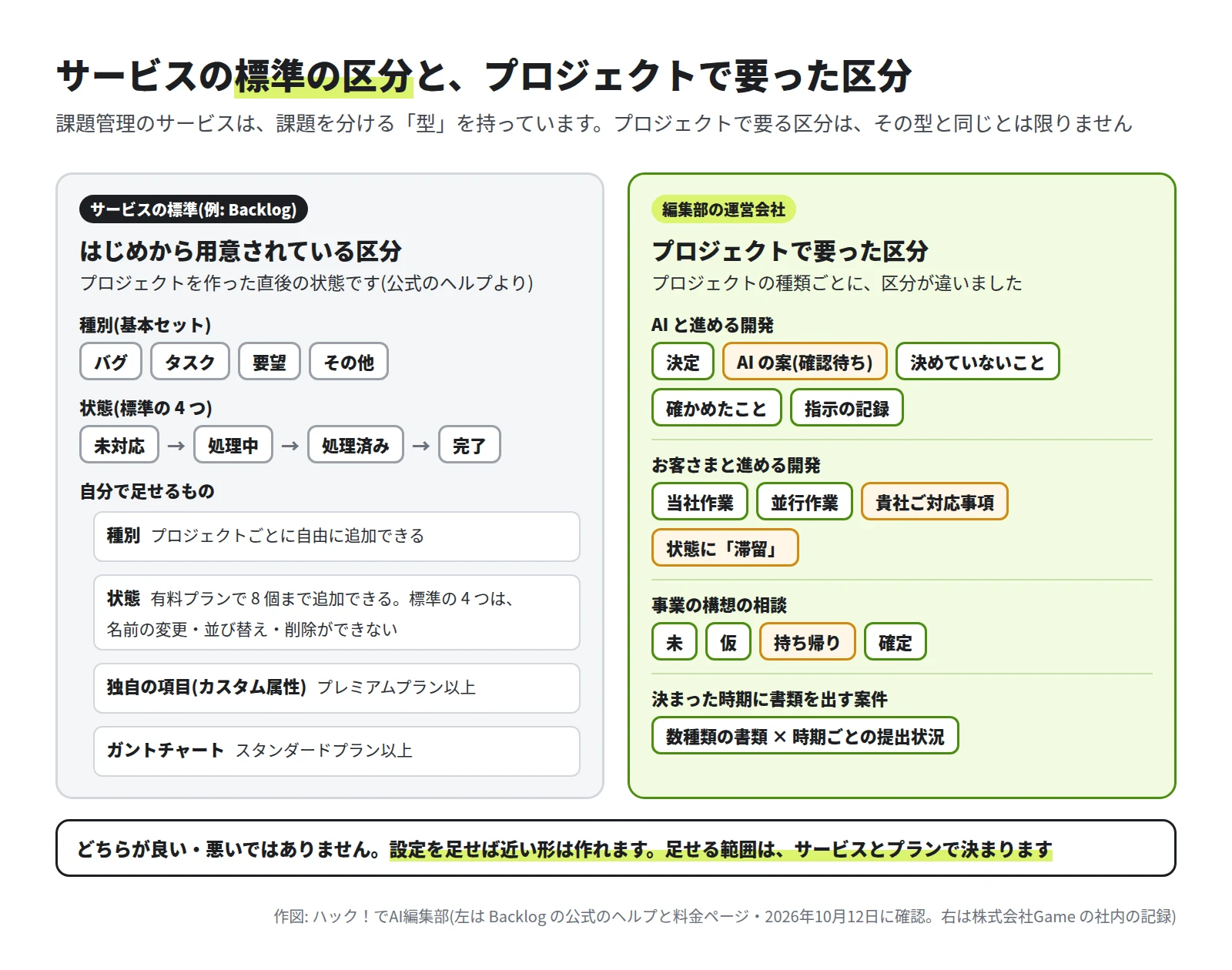

左はサービスの標準の例で、種別の基本セットはバグ・タスク・要望・その他、状態は未対応・処理中・処理済み・完了。自分で足せるものとして、種別は自由、状態は有料プランで8個まで、独自の項目はプレミアムプラン以上、ガントチャートはスタンダードプラン以上。右は編集部の運営会社で要った区分で、決定・AIの案・決めていないこと・確かめたこと・指示の記録、当社作業・並行作業・貴社ご対応事項と状態の滞留、未・仮・持ち帰り・確定、数種類の書類の時期ごとの提出状況
サービスの標準の区分(例: Backlog)と、編集部の運営会社のプロジェクトで要った区分。足せる範囲は、サービスとプランで決まる撮影・作図: 編集部

型があると、申し込んだ日から始められます。チームの全員が、同じ言葉で進み具合を話せます。一方で、プロジェクトで要る区分が型と違うときは、次のようになります。

  • 区分を足す: 足せる範囲は、サービスとプランで決まります。Backlogでは、状態の追加は有料プランで1プロジェクト8個まで、独自の項目(カスタム属性)はプレミアムプラン以上です。Trelloの独自の項目(カスタムフィールド)はStandardから、AsanaはStarterからです。Jiraは、ワークフロー(状態の流れ)の変更と独自の項目が、無料のプランにもあります。
  • 標準の区分は残る: Backlogの標準の4つの状態は、名前の変更・並び替え・削除ができません。「未対応」の前と「完了」の後にも、状態を足せません。
  • 型に入らない記録は、別の欄に書く: 「ユーザーが送った文そのまま」や「確かめた結果」のような記録は、課題の説明・コメント・ドキュメントの欄に分けて書くことになります。

どちらが良い・悪いという話ではありません。編集部の運営会社の代表は、中長期のプロジェクトでは管理が欠かせないが、既存のサービスの決まりに合わせるより、プロジェクトに合わせた軽い仕組みを作るほうが合うことがある、と考えています。次の節から、その実例を説明します。

編集部の軽い仕組み(仕様書とボード)を見る

編集部の運営会社では、2026年10月1日から、AIと進めるプロジェクトごとに「仕様書」と「ボード」の2つの資料を作っています。どちらも、ブラウザで開く1枚のWebページです。

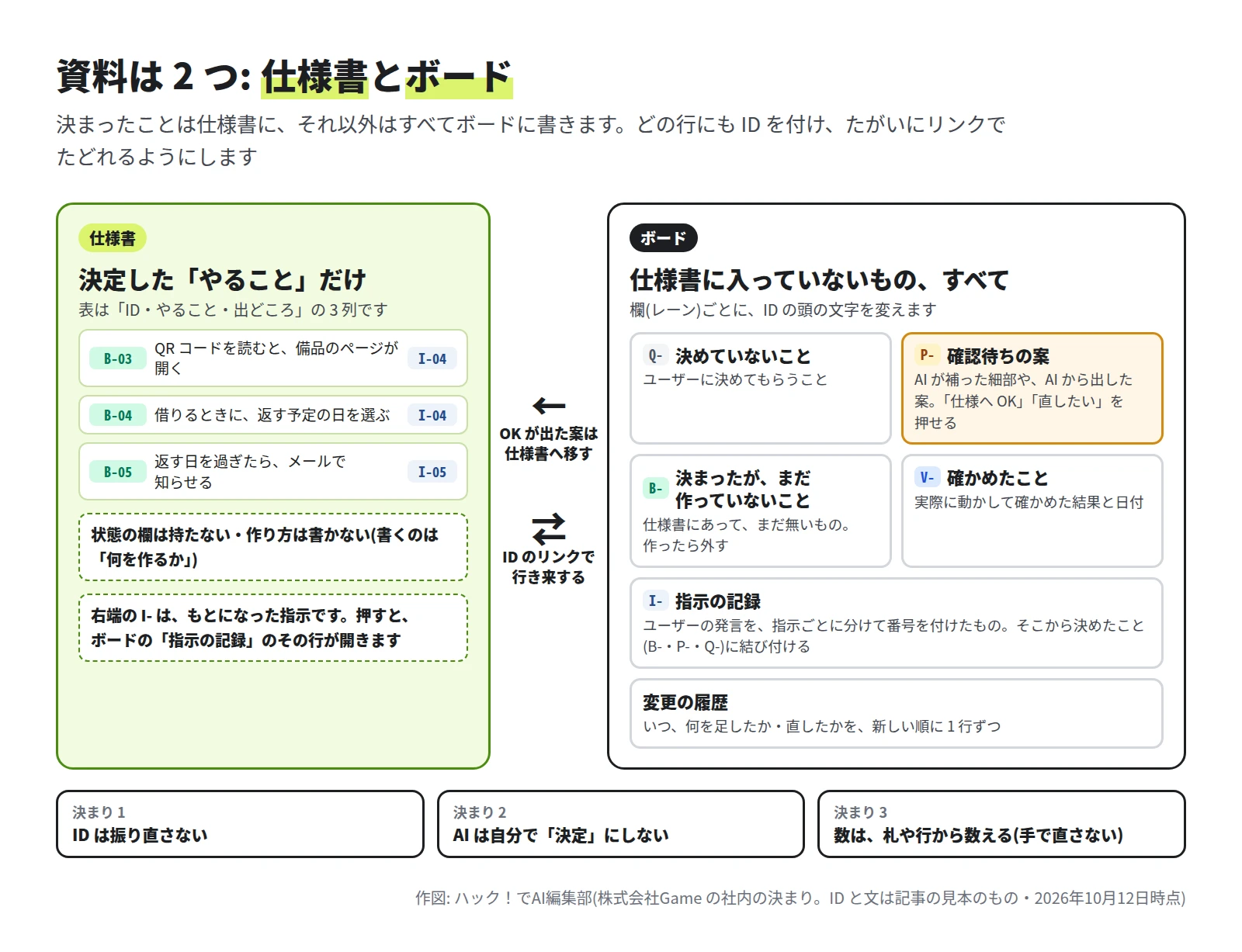

左は仕様書で、B-03からB-05の行と、もとになった指示I-04・I-05。右はボードで、Q- 決めていないこと、P- 確認待ちの案、B- 決まったがまだ作っていないこと、V- 確かめたこと、I- 指示の記録、変更の履歴の6つの欄。あいだに、OKが出た案は仕様書へ移す矢印。下に、IDは振り直さない、AIは自分で決定にしない、数は札や行から数える、の3つの決まり
仕様書とボードの全体。決まったことは仕様書に、それ以外はボードに書き、IDのリンクで行き来する撮影・作図: 編集部

仕様書には決定した「やること」だけを書く

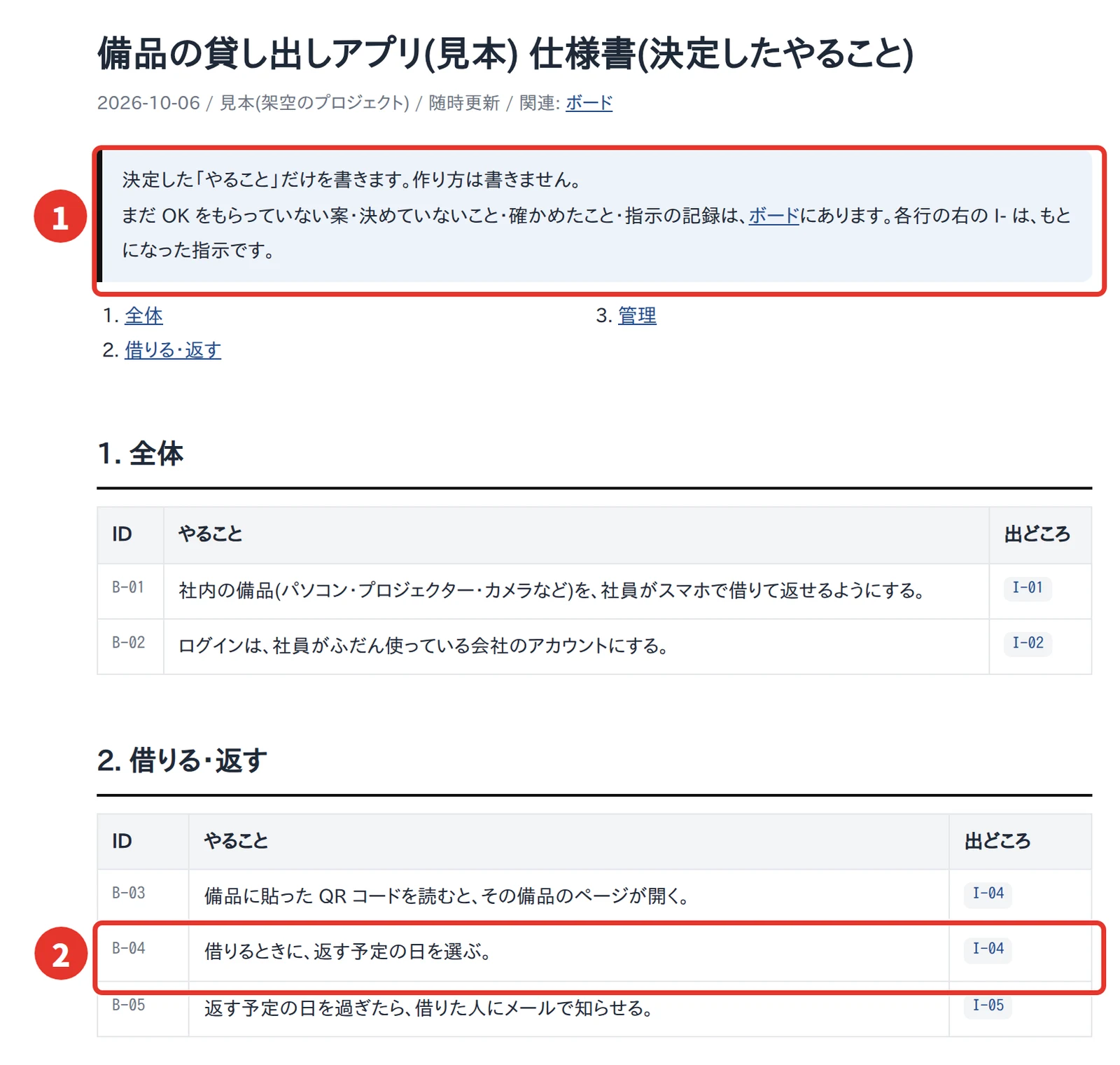

備品の貸し出しアプリ(見本)仕様書(決定したやること)の画面。赤枠1は「決定したやることだけを書きます。作り方は書きません」という説明。赤枠2はB-04「借りるときに、返す予定の日を選ぶ」と出どころI-04の行
見本の仕様書(架空の「備品の貸し出しアプリ」)。1は書き方の決まり、2は1行ぶんの記録撮影・作図: 編集部
  • 表は「ID・やること・出どころ」の3列です(赤枠2)。出どころの I-04 は、もとになった指示の番号です。押すと、ボードのその行が開きます。
  • 状態の欄はありません。進み具合は、ボードで見ます。
  • 作り方(使う部品や関数の名前)は書きません。書くのは「何を作るか」です(赤枠1)。

ボードにはそれ以外のすべてを置く

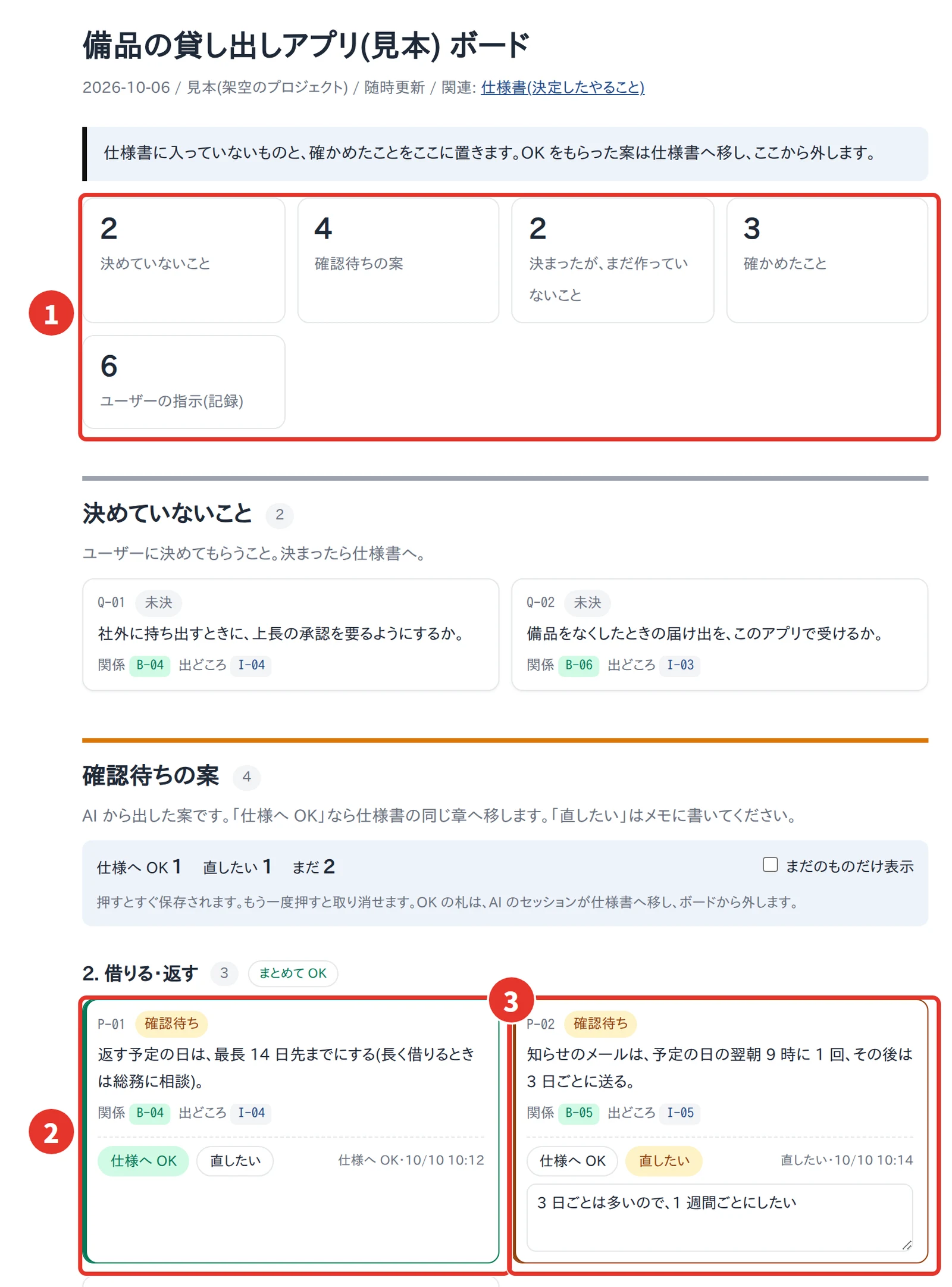

備品の貸し出しアプリ(見本)ボードの画面。赤枠1は、決めていないこと2、確認待ちの案4、決まったがまだ作っていないこと2、確かめたこと3、ユーザーの指示6のタイル。赤枠2はP-01の札で、仕様へOKが押されている。赤枠3はP-02の札で、直したいが押され、「3日ごとは多いので、1週間ごとにしたい」とメモがある
見本のボード。1は欄ごとの数、2は「仕様へOK」を押した札、3は「直したい」を押してメモを書いた札撮影・作図: 編集部

ボードの欄は、次の6つです。

欄 IDの頭 置くもの
決めていないこと Q- ユーザーに決めてもらうこと。決まったら仕様書へ移す
確認待ちの案 P- 指示を形にするときにAIが補った細部と、AIから出した案
決まったが、まだ作っていないこと 仕様書のID 仕様書にあって、まだ無いもの。作ったら外す
確かめたこと V- 実際に動かして確かめたことと、結果・日付
指示の記録 I- ユーザーの発言を、指示ごとに分けたもの
変更の履歴 なし いつ、何を足したか・直したか

確認待ちの案の札には、「仕様へOK」と「直したい」のボタンがあります。押すと、すぐに保存されます(赤枠2・3)。OKの札は、AIが仕様書へ移して、ボードから外します。「直したい」の札は、メモを読んでAIが直し、もう一度見てもらいます。

IDの頭の文字は、プロジェクトごとに決めます。見本の仕様書は B-、このメディアの仕様書は H- です。章ごとに頭の文字を変えているプロジェクトもあります。

発言にIDを付けて残す

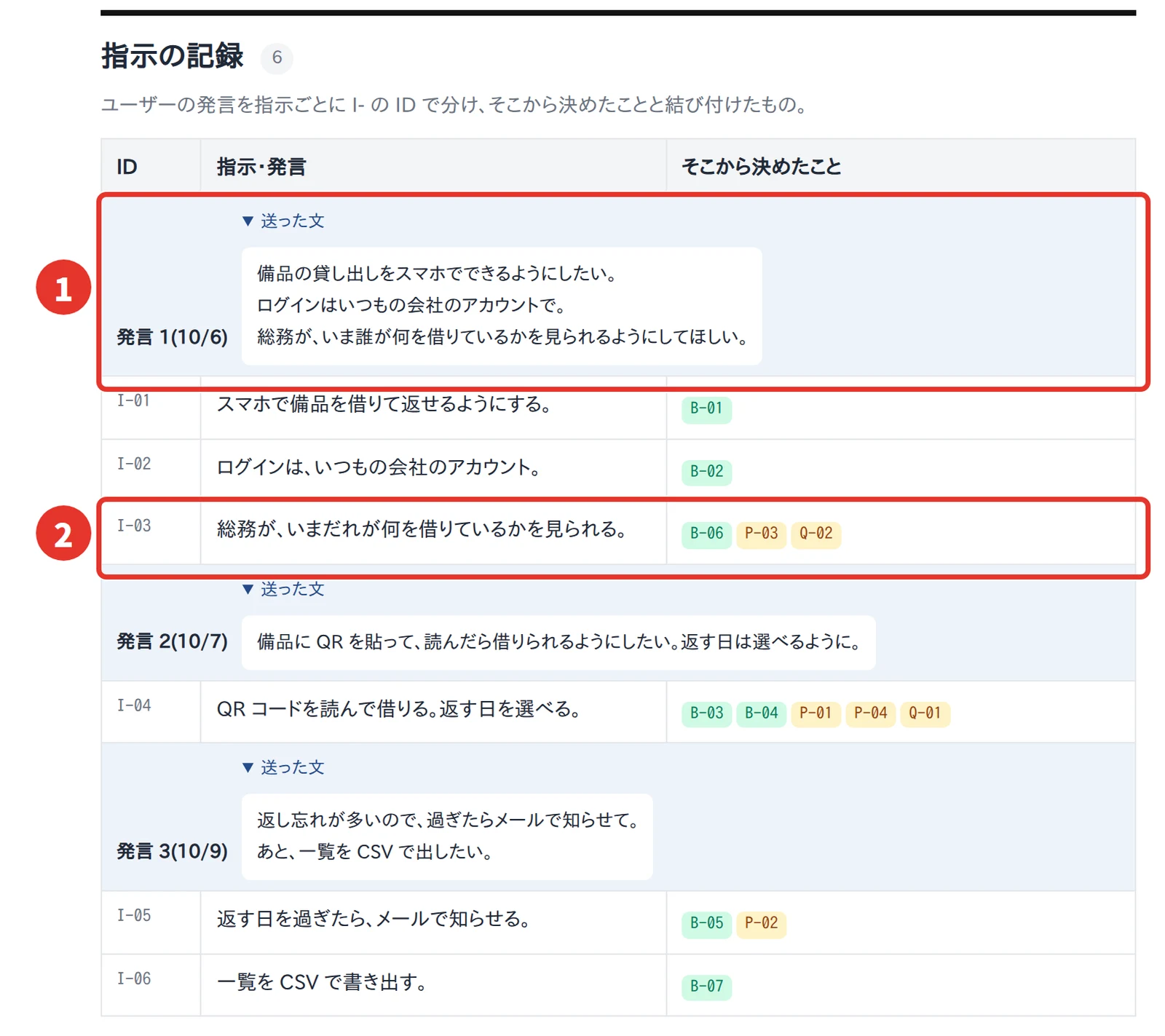

指示の記録の表。赤枠1は発言1(10/6)の送った文「備品の貸し出しをスマホでできるようにしたい。ログインはいつもの会社のアカウントで。総務が、いま誰が何を借りているかを見られるようにしてほしい」。赤枠2はI-03「総務が、いまだれが何を借りているかを見られる」と、そこから決めたB-06・P-03・Q-02
見本のボードの「指示の記録」。1はユーザーが送った文、2は指示の1つと、そこから決めたことへのリンク撮影・作図: 編集部
  • ユーザーが送った文を、そのまま残します(赤枠1)。
  • 1つの発言に指示がいくつもあれば、指示ごとに分けて I-01・I-02 のように番号を付けます。
  • 各指示から決めたこと(仕様・案・未決)を、リンクで結びます(赤枠2)。緑のIDは仕様書、黄色のIDはボードにあります。

こうしておくと、「なぜこう作ったのか」を、仕様の行から指示へ、指示から送った文へとたどれます。

AIが記録を書く流れ(6手順)

Claude Codeの公式のドキュメントには、Claude Codeは「reads your codebase, edits files, runs commands」(コードを読み、ファイルを編集し、コマンドを実行する)道具だと書かれています。編集部では、この力を記録にも使っています。仕様書とボードのもとになるデータと、そこから2枚のページを作る台本(プログラム)を、AIに書いてもらいました。AIは、指示を受けるたびにデータを書き換え、台本を動かしてページを作り直します。Claude Codeのあらましは、Claude Codeとは?で説明しています。

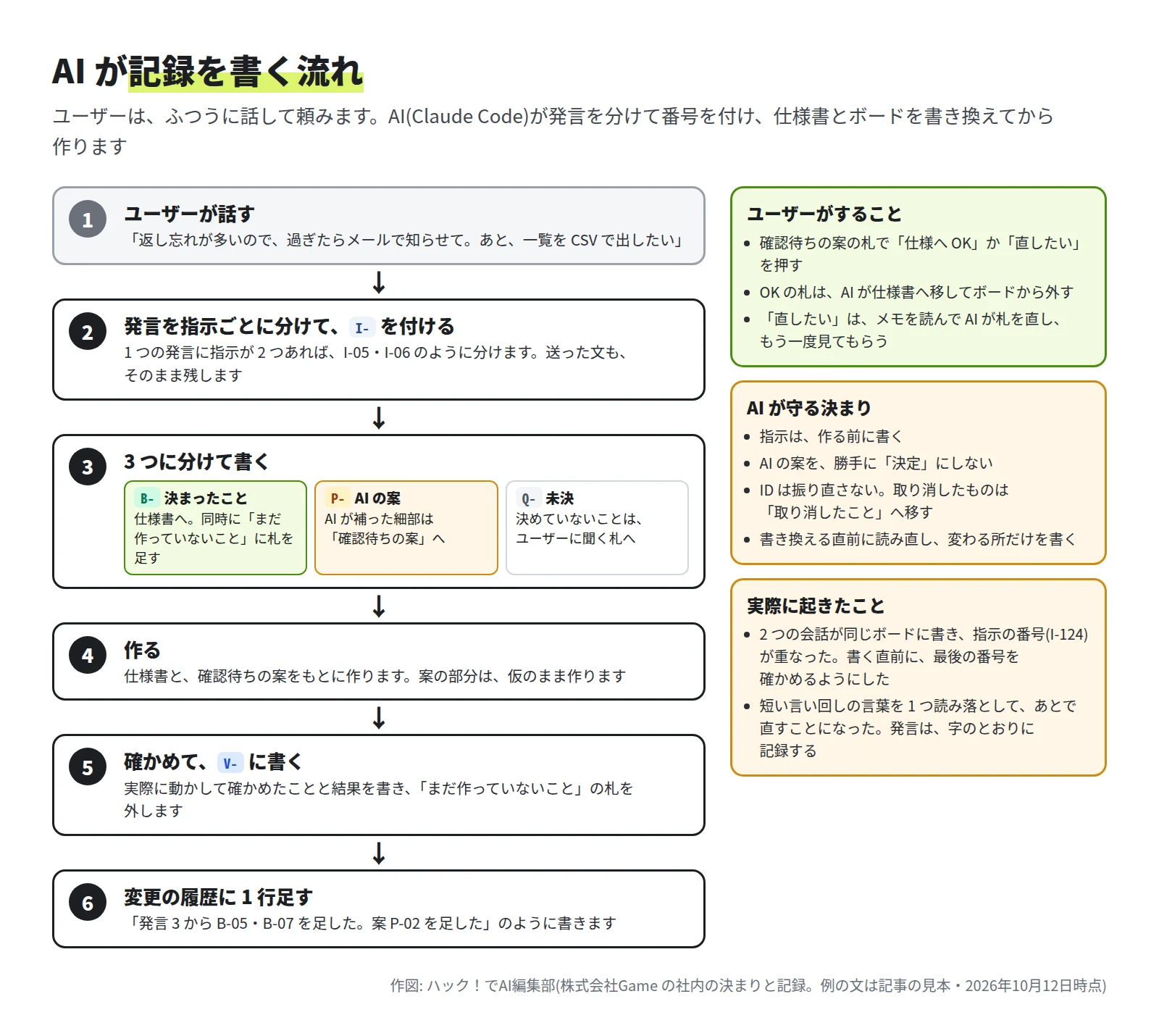

1ユーザーが話す、2発言を指示ごとに分けてI- を付ける、3決まったことB-・AIの案P-・未決Q- の3つに分けて書く、4作る、5確かめてV- に書く、6変更の履歴に1行足す、の流れ。右に、ユーザーがすること、AIが守る決まり、実際に起きたことの3つの枠
AIが記録を書く流れ。左は1回の指示でAIがすること、右はユーザーがすること・AIが守る決まり・実際に起きたこと撮影・作図: 編集部
  1. ユーザーが話す

    ふつうの言葉で頼みます。書式は決めていません。

  2. AIが発言を指示ごとに分けて、番号を付ける

    送った文もそのまま残します。

  3. 3つに分けて書く

    ユーザーの言葉で決まったことは、仕様書にIDを付けて足します。同時に、ボードの「まだ作っていないこと」に札を足します。AIが補った細部は「確認待ちの案」へ、決めていないことは「決めていないこと」へ書きます。

  4. 作る

    確認待ちの案の部分は、仮のまま作ります。

  5. 確かめて、結果を書く

    実際に動かして確かめたことを「確かめたこと」に書き、「まだ作っていないこと」の札を外します。

  6. 変更の履歴に1行足す

このメディア自身のボードにも、同じ流れの記録があります。2026年10月12日の、9つの題を調べて書いて載せること、ビジュアルをできる限り多く用意することを頼んだ発言は、I-15 と I-16 に分かれました。そこから仕様の H-17・H-18 ができ、載せたあとに V-12(記事の検査でNGが0だったことなど)が書かれています。

AIが守る決まりは、次の4つです。

  • 指示は、作る前に書く。
  • AIが補った細部やAIの案を、AIが自分で「決定」にしない。
  • IDは振り直さない。取り消したものは、消さずに「取り消したこと」の欄へ移す。
  • 書き換える直前に読み直し、変わるところだけを書く。

12のプロジェクトで、記録は何件になったか(数字)

編集部の運営会社では、10月1日から12日までに、12のプロジェクトでこの形を使いました。どれも自社のサービス・メディア・社内の道具で、取引先との案件は入っていません。

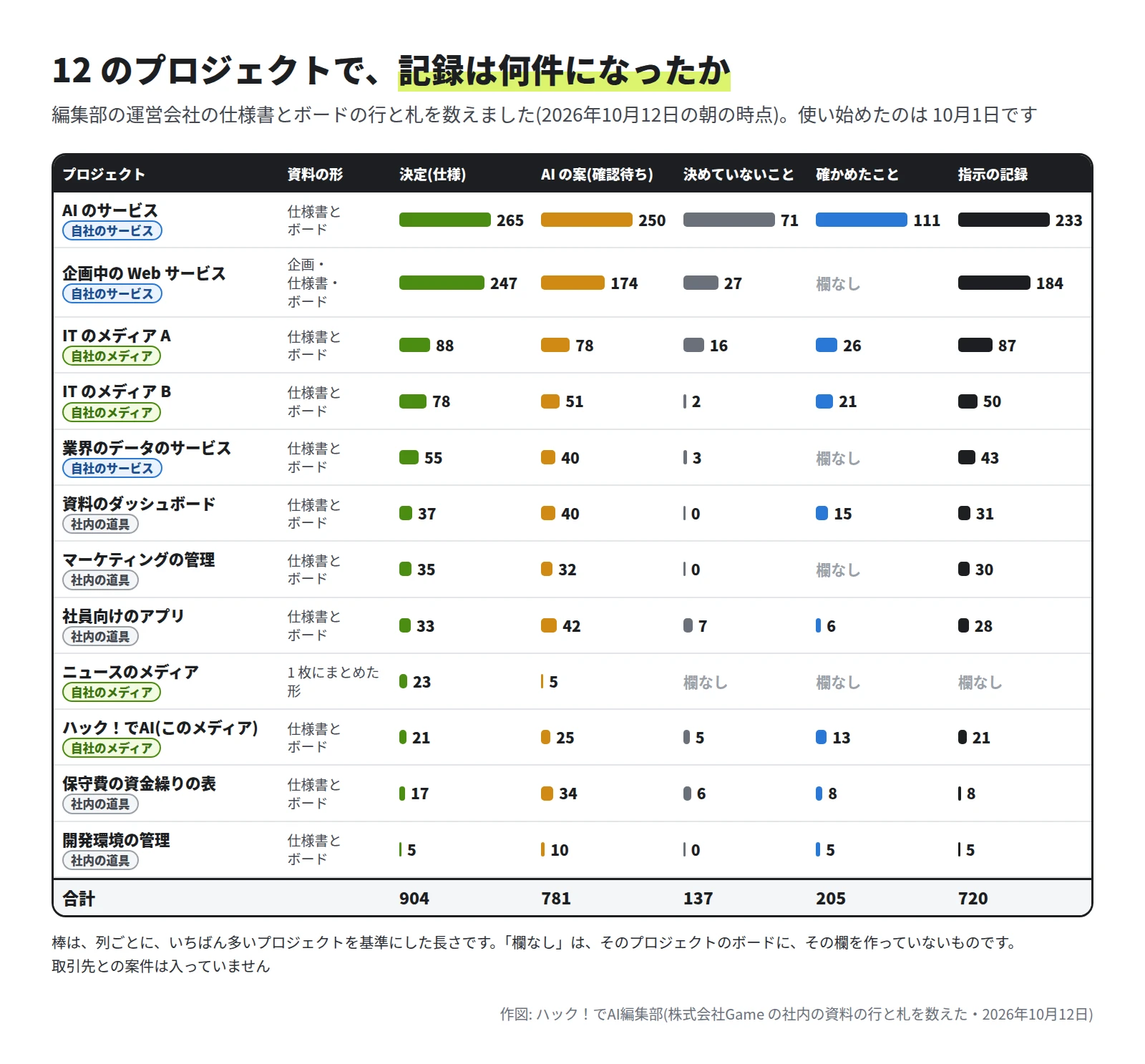

12のプロジェクトの表。列は、決定(仕様)、AIの案(確認待ち)、決めていないこと、確かめたこと、指示の記録。いちばん多いAIのサービスは265・250・71・111・233。いちばん少ない開発環境の管理は5・10・0・5・5。合計は904・781・137・205・720
12のプロジェクトの仕様書とボードの記録の数(2026年10月12日の朝の時点)。棒は、列ごとにいちばん多いプロジェクトを基準にした長さ撮影・作図: 編集部
  • 合計は、決定が904件、AIの案(確認待ち)が781件、決めていないことが137件、確かめたことが205件、指示の記録が720件でした。
  • AIの案は、決定に近い数があります。分けて書いていなければ、この781件は決定と見分けがつきません。
  • 欄は、プロジェクトごとに違います。「取り消したこと」「見本の見る場所」「カテゴリの分け方」「作り方のメモ(AIの判断で、仕様ではないもの)」を足したボードがあります。「確かめたこと」の欄がないボードもあります。
  • 資料の数も違います。方針を書いた「企画」を足して3つにしたプロジェクトと、決まったことと案を1枚にまとめたプロジェクトがあります。

プロジェクトの種類で、合う形を選ぶ

公的な資料の考え方

進め方ごとの向き不向きは、公的な資料に書かれています。内閣官房IT総合戦略室の「アジャイル開発実践ガイドブック」は、デジタル庁の標準ガイドライン群の1つです。政府の情報システムを対象にした参考の文書で、アジャイル開発(短い区切りで、作って確かめることを繰り返す進め方)に向いている領域・不向きな領域・慎重な判断が必要な領域を分けています。

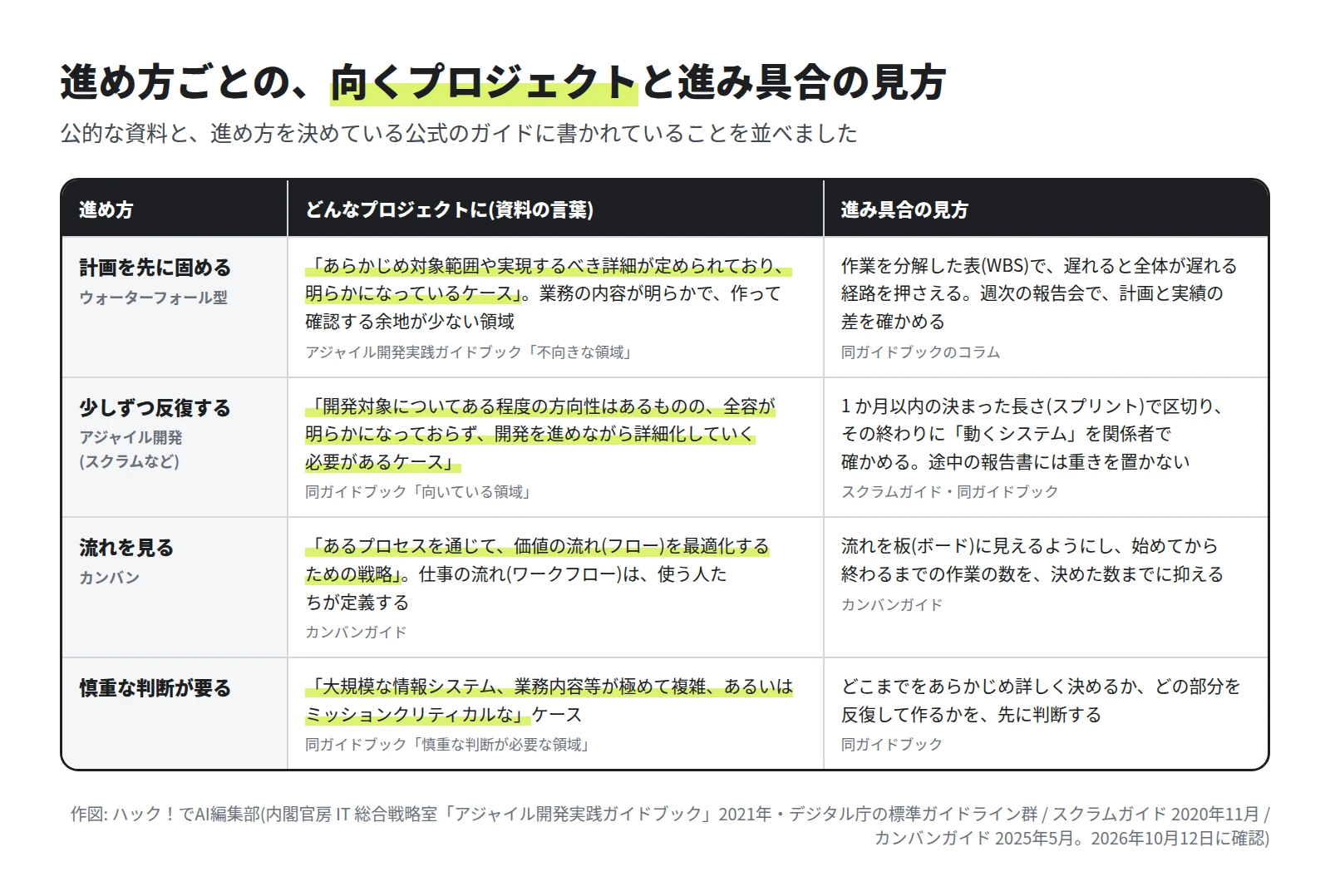

4行の表。計画を先に固める(ウォーターフォール型)は、対象範囲や詳細があらかじめ定められているケース。少しずつ反復する(アジャイル開発)は、全容が明らかでなく、進めながら詳細化するケース。流れを見る(カンバン)は、価値の流れを最適化する戦略。慎重な判断が要るのは、大規模・極めて複雑・ミッションクリティカルなケース。右の列に、それぞれの進み具合の見方
進め方ごとの、向くプロジェクトと進み具合の見方。黄色の線は、資料の言葉をそのまま引いた部分撮影・作図: 編集部
  • 計画を先に固める形: 対象の範囲と詳細が先に決まっているプロジェクトに合います。作業を分解した表と日程で、計画と実績の差を見ます。
  • 少しずつ反復する形: 作りながら詳細を決めるプロジェクトに合います。スクラム(アジャイル開発の進め方の1つ)の公式のガイド「スクラムガイド」は、区切り(スプリント)を「1か月以内の決まった長さ」としています。ガイドブックは、途中の報告書より、動くシステムを関係者で確かめることを中心に置いています。
  • 流れを見る形: カンバンガイドは、カンバンを「あるプロセスを通じて、価値の流れ(フロー)を最適化するための戦略」としています。仕事の流れは、使う人たちが定義します。

ガイドブックには、2つの進め方の文化を、気づかないまま混ぜないように、という注意もあります。反復して作っているのに、進み具合が心配で報告書を増やすと、流れを止めてしまうことがある、という内容です。

編集部の運営会社で作った6つの形

編集部の運営会社でも、プロジェクトの種類ごとに形が違いました。

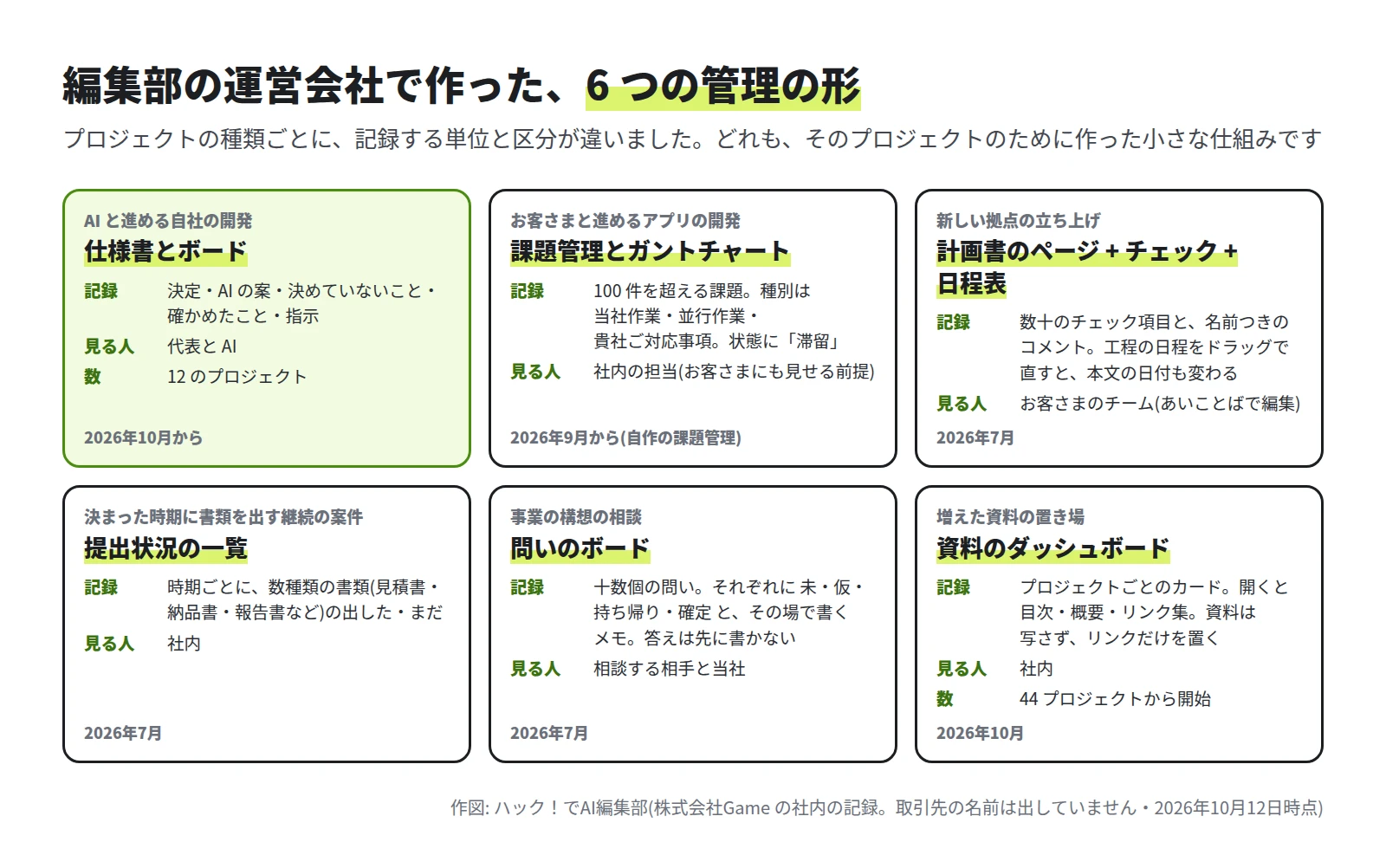

6つの枠。AIと進める自社の開発は仕様書とボード。お客さまと進めるアプリの開発は課題管理とガントチャート(100件を超える課題、種別は当社作業・並行作業・貴社ご対応事項)。新しい拠点の立ち上げは計画書のページと数十のチェック項目と工程の日程表。決まった時期に書類を出す案件は提出状況の一覧。事業の構想の相談は十数個の問いのボード。増えた資料の置き場は資料のダッシュボード
編集部の運営会社で作った6つの管理の形。記録する単位と区分、見る人が、プロジェクトごとに違う撮影・作図: 編集部
  • AIと進める自社の開発: ここまでに説明した、仕様書とボードです。
  • お客さまと進めるアプリの開発: はじめは、この案件のためだけの進み具合の表(ガントチャート)を作りました。その後、自作の課題管理に移しました。種別に「当社作業」「並行作業」「貴社ご対応事項」を足し、状態に「滞留」を足しています。お客さまにお願いすることが、いつからいつまでかを、同じ表で見られます。
  • 新しい拠点の立ち上げ: IT以外の作業が中心でした。計画書のページに、数十のチェック項目と名前つきのコメント、工程の日程表を付けました。日程表の棒を動かすと、本文の日付も変わります。
  • 決まった時期に書類を出す継続の案件: 時期ごとに、数種類の書類を出します。出した・まだを一覧にしました。
  • 事業の構想の相談: 答えを先に書かず、十数個の問いを「未・仮・持ち帰り・確定」で管理しました。話し合いの場で、メモをその場で書き込みます。
  • 増えた資料の置き場: 資料と小さな仕組みが増えて、置き場所が散らばりました。そこで、プロジェクトごとのカードから、目次・概要・リンク集を開けるダッシュボードを作りました。資料は写さず、リンクだけを置きます。

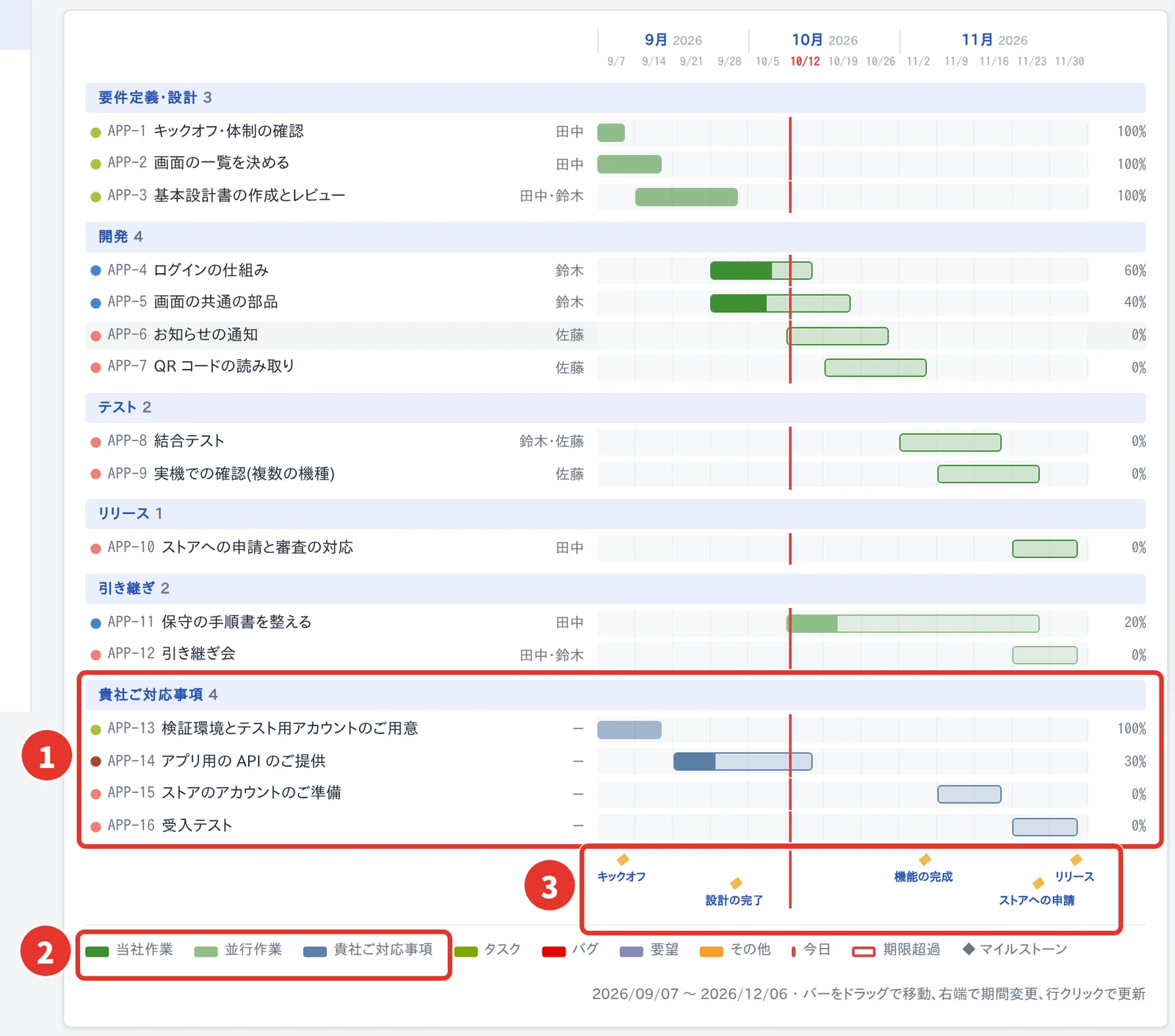

ガントチャートの画面。要件定義・設計、開発、テスト、リリース、引き継ぎ、貴社ご対応事項のまとまりごとに課題と棒が並ぶ。赤枠1は貴社ご対応事項の4件(検証環境とテスト用アカウントのご用意、アプリ用のAPIのご提供、ストアのアカウントのご準備、受入テスト)。赤枠2は凡例の当社作業・並行作業・貴社ご対応事項。赤枠3はキックオフ、設計の完了、機能の完成、ストアへの申請、リリースの節目
見本の課題管理のガントチャート(架空の「スマホアプリの開発」)。1はお客さまにお願いすることのまとまり、2は足した3つの種別、3は節目(マイルストーン)撮影・作図: 編集部

この課題管理は、Backlogに似せて作ったものです。凡例の右側の「タスク・バグ・要望・その他」は、はじめから入っている種別です。左の3つ(赤枠2)が、このプロジェクトのために足した種別です。

向き不向きの表

プロジェクトの種類 合う形 もとにしたもの
範囲と詳細が、先に決まっている 作業を分解した表と日程表(ガントチャート) アジャイル開発実践ガイドブック
作りながら、詳細を決める 短い区切りで動くものを確かめる。決定と案を分けて記録する 同ガイドブック・スクラムガイド・編集部の例
仕事の流れを、自分たちで決めて見たい 流れを板に並べ、進めている途中の作業の数を抑える(カンバン) カンバンガイド
社外の人と分担する 相手にお願いすることを、種別で分けて日程に並べる 編集部の例
決めること自体が仕事(構想の相談など) 問いの一覧と、未・仮・確定などの状態 編集部の例
決まった時期に、決まった物を出す 物と時期の一覧(出した・まだ) 編集部の例

既存のサービスの料金と、自分で決められる範囲

総務省の通信利用動向調査では、クラウドサービスを使っている企業のうち、プロジェクト管理に使っている企業は、2014年の4.8%から2024年の19.5%に増えました(令和7年版 情報通信白書の図表。調査の対象は、常用雇用者が100人以上の企業です)。代表的なサービスの料金と、区分を自分で決められる範囲をまとめます。

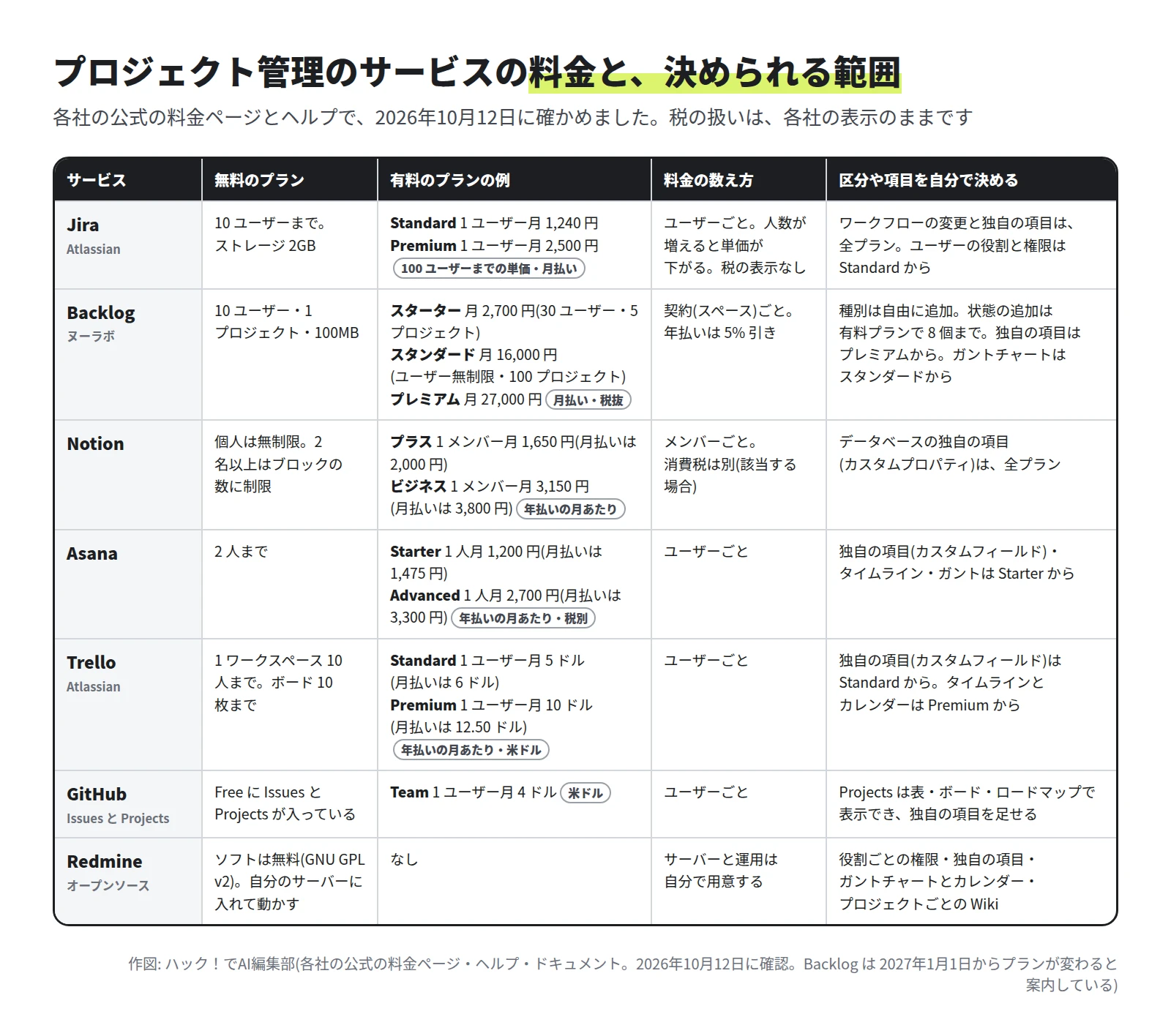

Jira・Backlog・Notion・Asana・Trello・GitHub・Redmineの7行の表。列は、無料のプラン、有料のプランの例、料金の数え方、区分や項目を自分で決める。Jira Standardは1ユーザー月1,240円、Backlogスターターは月2,700円、Notionプラスは1メンバー月1,650円、Asana Starterは1人月1,200円、Trello Standardは1ユーザー月5ドル、GitHub Teamは1ユーザー月4ドル、Redmineはソフトが無料
プロジェクト管理のサービスの料金と、区分や項目を自分で決められる範囲(2026年10月12日に確認)撮影・作図: 編集部
サービス 有料のプランの例 条件
Jira Standard: 1ユーザー月1,240円。Premium: 月2,500円 100ユーザーまでの単価・月払い。税の表示なし。無料のプランは10ユーザーまで
Backlog スターター: 月2,700円。スタンダード: 月16,000円。プレミアム: 月27,000円 契約ごと・月払い・税抜。年払いは5%引き。無料のプランは10ユーザー・1プロジェクト
Notion プラス: 1メンバー月1,650円。ビジネス: 月3,150円 年払いの月あたり。月払いは2,000円と3,800円。消費税は別(該当する場合)
Asana Starter: 1人月1,200円。Advanced: 月2,700円 年払いの月あたり・税別。月払いは1,475円と3,300円。無料のプランは2人まで
Trello Standard: 1ユーザー月5ドル。Premium: 月10ドル 年払いの月あたり・米ドル。月払いは6ドルと12.50ドル
GitHub Team: 1ユーザー月4ドル 米ドル。FreeにもIssuesとProjectsが入っている
Redmine なし(オープンソース・GNU GPL v2) 自分のサーバーに入れて動かす
  • Jiraの料金は、人数で単価が変わります: 料金ページの初めの表示は、300ユーザーのときの平均(Standardは1ユーザー月1,085円)です。人数の欄を10〜100にすると、1,240円と表示されます。
  • Backlogは、2027年1月1日からプランが変わります: 公式のブログ(2026年6月17日)によると、今の4つのプランは、エコノミー(月21,000円・15ユーザーまで)・ビジネス(月36,300円)・プロフェッショナル(月100,000円)の3つになります(月払い・税抜)。今のプランの新しい契約は、2026年12月31日までです。無料のプランのユーザーの上限は、10名から5名になります。
  • 数え方が2つあります: 人数で数えるサービス(Jira・Notion・Asana・Trello・GitHub)と、契約ごとに数えるサービス(Backlog)です。

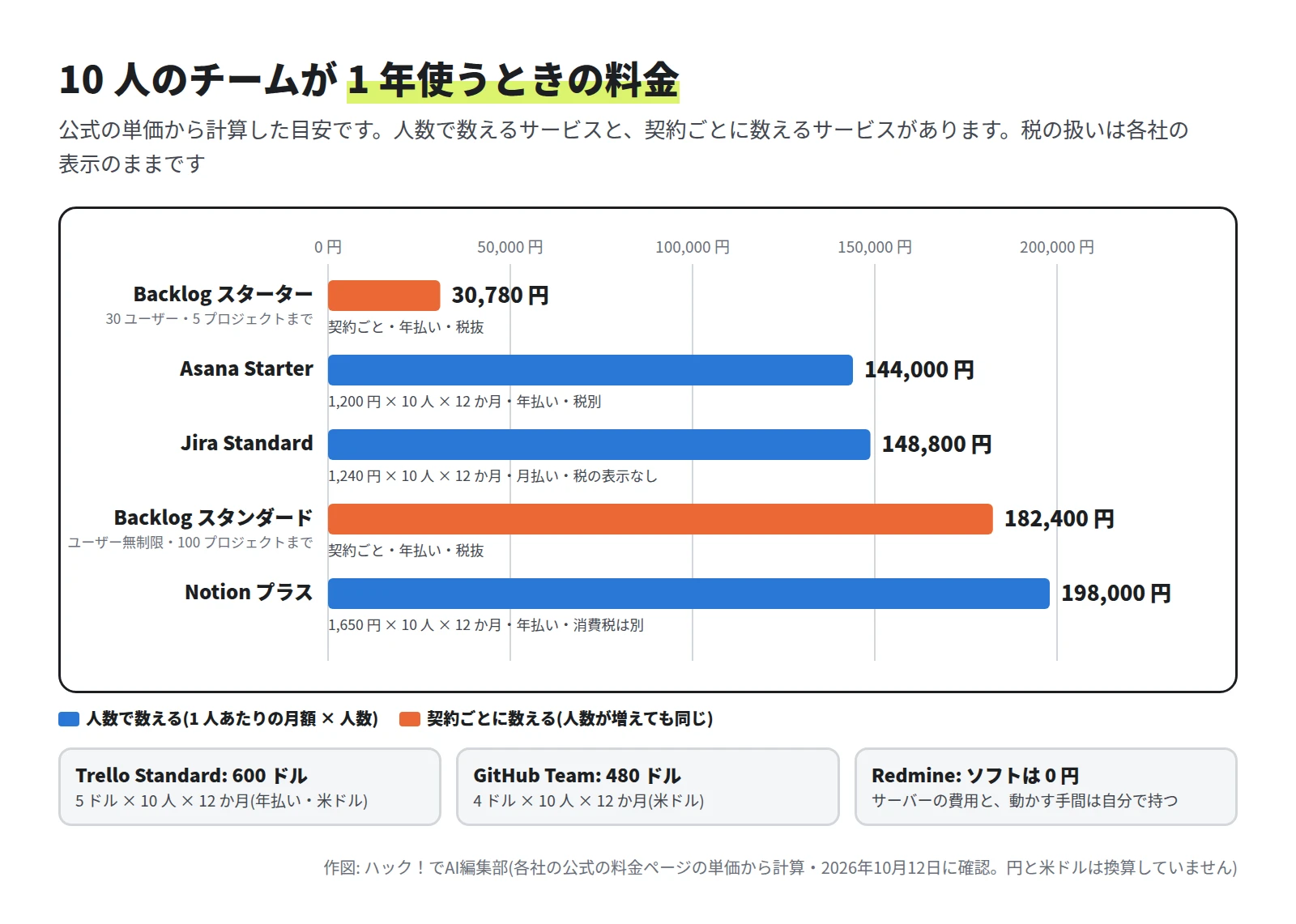

横棒グラフ。Backlogスターター30,780円(契約ごと・年払い・税抜)、Asana Starter 144,000円(年払い・税別)、Jira Standard 148,800円(月払い・税の表示なし)、Backlogスタンダード182,400円(年払い・税抜)、Notionプラス198,000円(年払い・消費税は別)。下にTrello Standard 600ドル、GitHub Team 480ドル、Redmineはソフトが0円
10人のチームが1年使うときの料金の目安。公式の単価から編集部が計算した。円と米ドルは換算していない撮影・作図: 編集部

10人で1年使う場合、公式の単価から計算すると、Backlogのスターターが30,780円(年払い・税抜)、AsanaのStarterが144,000円(年払い・税別)、JiraのStandardが148,800円(月払い・税の表示なし)です。Backlogのスターターは、30ユーザー・5プロジェクトまでです。

自分で作るか、既存のサービスを使うかを決める

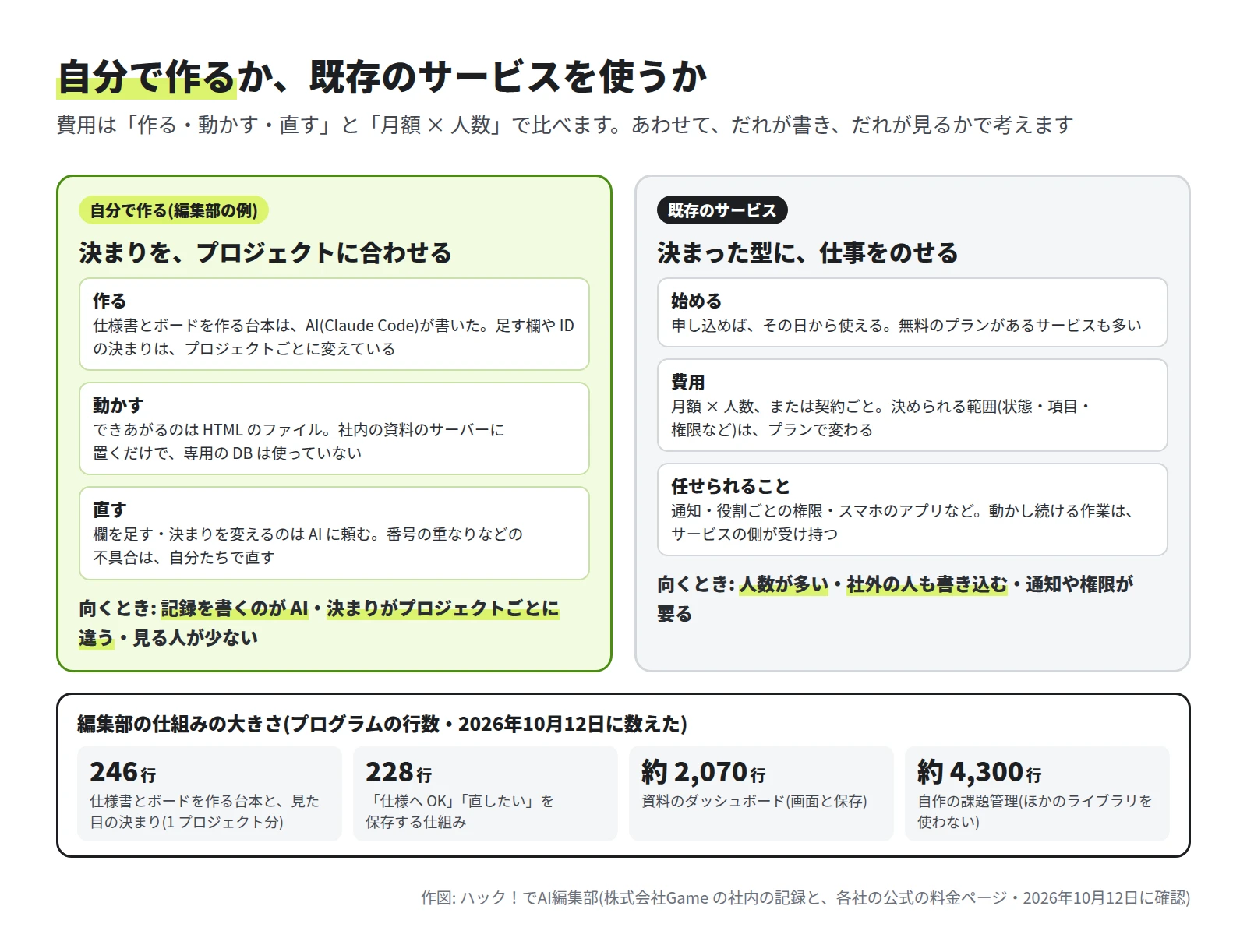

左は自分で作る(編集部の例)で、作る・動かす・直すの3つと、向くとき(記録を書くのがAI、決まりがプロジェクトごとに違う、見る人が少ない)。右は既存のサービスで、始める・費用・任せられることの3つと、向くとき(人数が多い、社外の人も書き込む、通知や権限が要る)。下に、246行、228行、約2,070行、約4,300行の4つの数字
自分で作る場合と、既存のサービスを使う場合の比べ方。下の段は、編集部の仕組みのプログラムの行数撮影・作図: 編集部

編集部の仕組みは、小さく作っています。1つのプロジェクトの仕様書とボードを作る台本は、見た目の決まりを入れて246行です。「仕様へOK」「直したい」を保存する仕組みは228行です。できあがるのはHTMLのファイルで、専用のDB(データベース)は使っていません。

次のように考えると、選びやすくなります。

  • 記録を書くのは、AIか人か: AIが書くなら、AIが直接読み書きできるファイルの形が扱いやすくなります。既存のサービスにも、AIから使う窓口があります。Jiraの料金ページには、Standardから上のプランに「Rovo MCPサーバー」の行があります(MCPは、AIの道具とほかのサービスをつなぐ共通の決まりです)。
  • 見る人は何人か。社外の人も書き込むか: 人数が多いとき、社外の人が書き込むときは、役割ごとの権限と通知が要ります。既存のサービスが向いています。
  • 決まりは、プロジェクトごとに違うか: 違うなら、足せる範囲をプランごとに確かめます。足りなければ、自分で作ることを考えます。
  • 直す人はいるか: 自分で作った仕組みは、不具合も自分で直します。直す人と時間が取れないなら、既存のサービスを使います。

自作とSaaS(インターネットを通して、月額などで使うサービス)の費用の比べ方(作る・動かす・直す)は、自作で脱SaaSはできる?でくわしく説明しています。商談や見積もりの場で、既存のサービスと比べられるときの話は、開発会社から見たSaaSの過去・今・未来に書いています。

まず記録したいことを書き出す

今日やる1つは、いまのプロジェクトで「記録したいこと」を、上の1行目の形で書き出すことです。

参考にした公式の情報

XFacebookはてブLINE

執筆・監修

佐々木 航@w_sasaki

with Claude Code
